12月13日,公司快速完成臺南供電所“方洋線”和徐圩供電所“方南線”的聯網運行,實現了兩所之間的主變?nèi)萘抗蚕?,互利雙贏,提高了資源利用率。
近來,臺南供電所轄區用電量大增,1號和2號主變在上午和下午的用電高峰時節均屢屢超負荷運轉,而又有新增用戶在等待通電以投入生產。與此同時,經主變增容,徐圩供電所主變?nèi)萘可杏懈挥?。而兩所之間的供電線路存在1000多米的“斷層”,未能互通有無以充分發揮現有資源的整體合力和綜合效能。
公司主要領導趕赴臺南供電所調研指導工作,一方面,要求密切關注負荷變化情況,為負荷調控提供準確及時的數據;適時調整輸變電線路,平衡供電負荷,保障電量供給;做好重點用戶的溝通和宣傳工作,盡可能地調整其作業時間與強度,錯開用電高峰,實現高峰用電的平穩過度。另一方面,召集有關人員,在徐圩供電所召開現場辦公會,加快工作對接與協調;優化施工方案,調整供電方式,切實做到施工與供電兩不誤,推進兩所供電線路在臺南方洋工區與徐圩方南工區交界處的聯網運行。

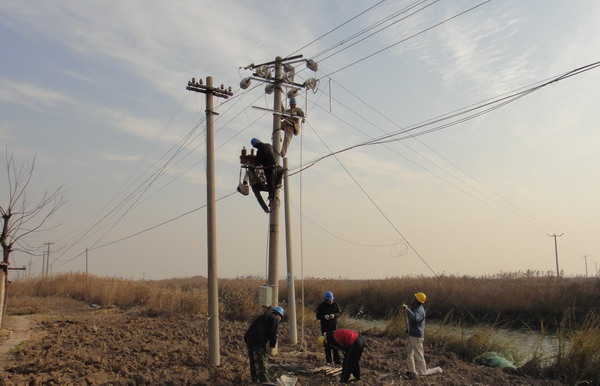

在公司領導的統一部署下,安全科、工程部、臺南供電所和徐圩供電所通力合作, 10余萬元的主材及時到位,施工涉及的青苗賠償、通道協調等問題妥善解決,1000多米供電線路架設按時完成,工程順利竣工并正常投入使用。
經資源整合,公司實現了企業資源的有效調配,解決了園區企業開發施工的迫切需要,減小了臺南供電所的供電壓力,增加了徐圩供電所的供電量,提升了企業整體的服務能力和經濟效益。(司宣 張偉)
